Sonntag, 31. Juli 2011

Vorläufige Mängel und Restleistungen Liste

Unsere externe Baubegleiterin hat eine vorläufige Liste der Mängel und Restleistungen aufgestellt die heute per Email an unser IBG Bauleiter Herr P. gegangen ist. Ein Vorort Termin wird für kommende Woche angestrebt.

Restleistungen und Mängel,

Gewerke Maurerarbeiten, Stahlbetonarbeiten und Zimmererarbeiten

– vorläufige Liste –

Maurerarbeiten

1. Die Grifftaschen der Porenbetonsteine sind nicht mit Leichtmörtel geschlossen.

2. Stellenweise sind die Lagerfugen des Mauerwerkes nicht vollfugig hergestellt.

3. Zwar sind gem. DIN 1053 die Stoßfugen < 5mm möglich, aber die Mauertaschen müssen geschlossen sein. Bei einem WDVS führen auch kleine Spalten im Mauerwerk zur Ansammlung von Kondenswasser zwischen Dämmplatten und Mauerwerk. Dadurch sind spätere Schäden praktisch vorprogrammiert.

4. Es fehlen Fensterstürze und Auflager.

Stahlbetonarbeiten

1. Die Oberfläche der EG-Decke ist von sehr ungenügender Qualität. Die Ebenheitstoleranzen wurden überschritten. Der Beton wurde nicht abgezogen.
2. Risse im Ortbeton weisen Breiten von bis zu 1,5 mm auf.
3. Die Filigrandeckenplatten weisen Risse auf.
4. Die Filigrandeckenplatten sind aufeinander liegend ohne Zwischenauflager transportiert worden, so dass Rostspuren und Einkerbungen an den Unterseiten entstanden sind. Diese Deckenunterseite entspricht nicht den vertraglichen Leistungen.
5. Die Filigrandeckenplatten sind stellenweise schadhaft als Folge von Entmischungen des Betons im Herstellungsprozess.


Zimmererarbeiten

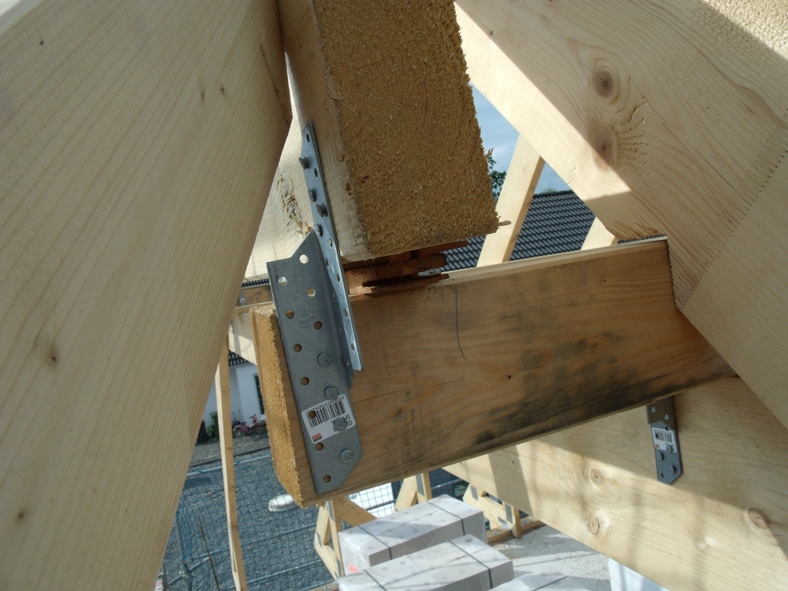

1. Die Walme sind nicht in der richtigen Neigung hergestellt.

2. Die Sparrenfußverbinder sind nicht alle voll ausgenagelt.

3. Die Bulldog-Dübel sind nicht schlüssig mit den Schwellen verbunden. Zum Teil wird das auch durch die Unebenheit der Decke verursacht.

4. Die Schifter liegen nicht auf den Pfetten auf.

5. Die Schwelle auf der Ostseite ist straßenseitig im Querschnitt vermindert. Der Binder der Giebelseite hat dadurch geringere Standsicherheit.

6. Die Fußpfetten der Walme wurden zum Teil mit „kleinen Hölzchen“ unterlegt.

7. Es gibt keinen Windbock an den Giebelseiten.


8. Die Endverankerungen der Windrispen sollen mit 10 Kammnägeln erfolgen, zum Teil ist dies nicht hergestellt.

9. Die Verbinder an den Knotenpunkten am First (Knoten 4 in der Statik) fehlen.

Mittwoch, 27. Juli 2011

Der Dachstuhl ist fertig / Und dem GU Don International wurde gekündigt.

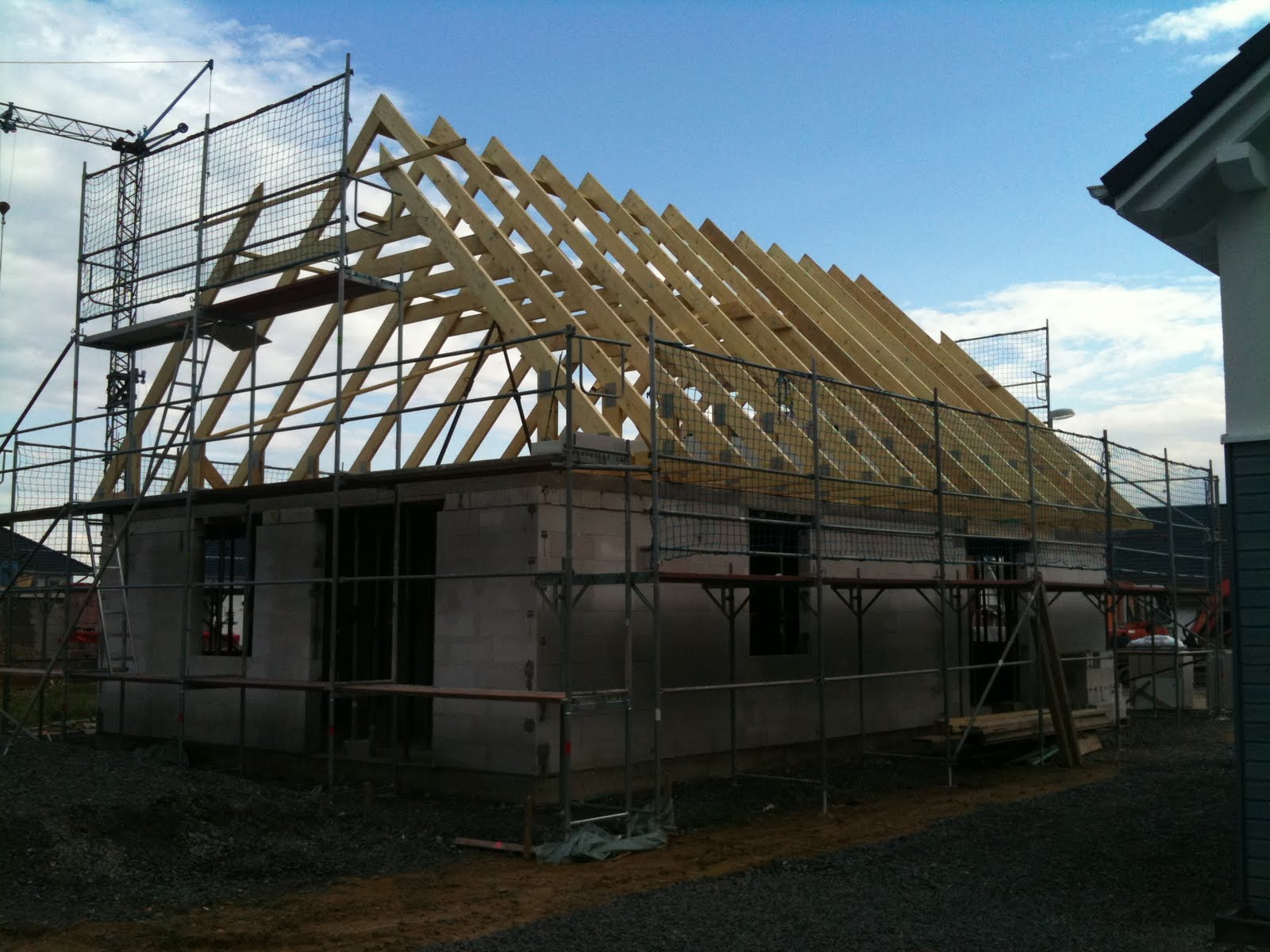

Heute wurde der Dachstuhl durch die Zimmerleute fertiggestellt. Langsam sieht es nach einem Haus aus.
Der Fa. Don International wurde heute seitens der IBG Haus mit sofortiger Wirkung gekündigt und ein Baustellenverbot ausgesprochen. Der Grund dafür liegt an zu vielen Mängeln am Bau. Dies nicht nur bei uns der Fall, sondern bei sehr vielen anderen Baustellen der IBG.

Nun ist wieder die Zeit gekommen zu warten, bis IBG einen neuen Rohbauer für unser Haus haben, da noch das OG gemauert werden muss. Der Dachdecker, der für Montag bestellt war, wurde heute abgesagt, da das OG nicht diese Woche fertig gestellt werden kann durch die sofortige Kündigung des GU Don International.




Montag, 25. Juli 2011

Der Dachstuhl wird erbaut/gebaut

Heute fingen die Zimmermänner mit dem Aufbau des Dachstuhles an. Gegen 19 Uhr stand er fast. Morgen wird er vollendet. Diese Woche soll noch das 1 EG. durch den GU Don International gemauert werden.



Donnerstag, 21. Juli 2011

Decke ist fertig

Am 18.7.2011 wurde die Decke gegossen. Heute konnten wir schon auf die Decke gehen. Steine stehen auch schon fürs OG auf der Decke. Dachstuhl wurde auch schon geliefert. Am Montag soll dieser montiert/gebaut werden.



Montag, 18. Juli 2011

Die festgestellten Mängel an der Filigrandecke

Unsere externe Baubegleiterin Frau Sangmeister (Bauingenieurin) hat folgende Mängel an der Filigrandecke festgestellt und bei der IBG Haus als Mängel angezeigt.

1. Straßenseitig haben beide Deckenplatten rechts und links Risse (Transport- oder Herstellungsschaden).

2. Die Platten wurden ohne Holzzwischenlager transportiert. An den Unterseiten der Deckenplatten befindet sich jetzt der rostige Abrieb der Gitterträger. Erfahrungsgemäß entsteht dadurch ein erhöhter Arbeitsaufwand bei den Malerarbeiten (Rost abkratzen, spachteln).

3. Einige Deckenplatten über der großen Wohnung sind schadhaft und weisen Entmischungen im Beton auf.

4. Es gibt noch offene Mauertaschen, die vor dem Betonieren der Decke mit Leichtmörtel geschlossen werden müssen

Herr P. (Bauleiter IBG Haus) hat diese Mängel bestätigt und werden auf Kosten der IBG Haus beseitigt. Die Decke wird gespachtelt und damit werden die Risse und Kiesnester sowie Rostflecken beseitigt.

Samstag, 16. Juli 2011

Die Filigrandecke ist da und eingebaut

Heute wurde die Filigrandecke geliefert und eingebaut. Jedoch kommt die Betonpumpe erst am Montag um die Betonarbeiten zu beenden. Leider hat unsere Baubegleiterin ein paar Mängel festgestellt und diese noch am selben Tag bei dem IBG Bauleiter Herr. P. beanstandet.





Montag, 11. Juli 2011

Die Grundmauern vom EG sind nun alle fertig gemauert. Nun warten wir auf die Filigrandecke.
Diese soll am 15. Juli geliefert und eingebaut werden.
